    工期缩短半年,聊城临清110千伏**庄变电站送电成功

    来源:大众日报   作者:大众日报

       阅读:217

       发布时间:2021-10-03 15:47:37

       评论:0

    [摘要] 9月30日凌晨2时10分,历经6个月艰苦奋战,聊城临清110千伏官庄变电站顺利投入负荷,一次送电成功。聊城临清110千伏官庄输变电工程的顺利投运是国网临清市供电公司“讲政治、敢担当”的责任彰显,是广大参建人员“困难面前有我们、我们面前没困难”担当精神的充分体现。勠力同心众志成城回顾官庄变电站建设的6个月奋战历程,

    工期缩短半年,聊城临清110千伏**庄变电站送电成功


    9月30日凌晨2时10分,历经6个月艰苦奋战,聊城临清110千伏官庄变电站顺利投入负荷,一次送电成功

    聊城临清110千伏官庄输变电工程的顺利投运是国网临清市供电公司“讲政治、敢担当”的责任彰显,是广大参建人员“困难面前有我们、我们面前没困难”担当精神的充分体现

    勠力同心众志成城

    回顾官庄变电站建设的6个月奋战历程,临清供电公司克服了建党100周年期间环保管控升级、疫情防控、施工周期短、雨季难施工等一系列难点,“急、难、险”贯穿工程建设始终

    面对时间紧、任务重、施工难等多重考验,临清供电公司上下树立全局一盘棋思想,秉着“计划不调、任务不减、目标不变”的中心,奋力突破建设瓶颈,进度制约、民事难点,努力在电网建设上取得更大胜利。公司领导多次到施工现场督导建设工作推进情况,统筹各专业部门密切配合,坚决贯彻国家电网基建现场安全、质量、防疫管理规定,确保了零事故安全施工;主动加强与监理、设计等单位的沟通,超前部署施工方案、优化施工工艺流程、合理配置人员机具,确保了标准化规范施工。攻坚克难的过程,处处凝结着担当与进取,也进一步积累了经验、提升了本领

    迎着困难上坚决打胜仗

    工程建设进行到后期攻坚阶段,线路施工遭遇前所未有的困难,该公司各级领导第一时间赶赴现场调度指挥,统筹力量,通力协作,全力推进工程进度,既保工程质量,又保按期投运

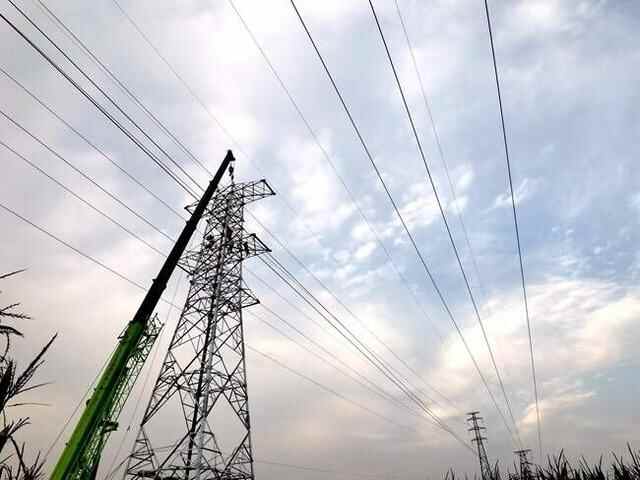

    施工过程中,分管领导每日到现场监督指导;工程分公司各相关负责人更是盯靠在施工一线。线路建设后期连日的大雨给施工作业增添了许多困难和问题。为保证项目按期投运,工程分公司施工人员顶风冒雨、不分昼夜,连续4天奋战在组塔架线的施工一线。为使吊车等设备进入雨后泥泞的施工现场,他们连夜组织8台特种车辆,30名施工队员冒雨奋战,用一晚上的时间在半尺深的泥泞中铺设两层加固钢板,组成了1200米的平坦施工道路。9月25日11时,后一基铁塔组立工作顺利完成,为工程按期完工奠定了坚实基础

    凝聚合力精益求精

    面对复杂的天气、紧迫的工期、繁重的任务,该公司各部门之间紧密协作,形成巨大合力,全力推进物资供应、施工质量、工程进度等各项工作,化解了一个个困难,克服了种种挑战。该公司安监部几乎全员出动,审核安全措施,紧抓施工现场,确保了安全零事故、零伤害;运维部成立输电、变电等相关专业对口帮扶小组,深入施工现场督导帮扶;工程分公司会同厂家技术人员开展问题跟踪消缺,多次组织中间督导检查和竣工验收,及时发现问题并提出针对性整改措施,确保日工作计划落实到位、验收到位、整改到位;调度部门指导制定详细停电计划,完美配合计划执行

    110千伏官庄站输变电工程从开工建设到送电投运仅用时6个月,比预计工期缩短半年,打破临清110千伏输变电工程项目建设工期最短记录。据悉,官庄站的顺利投运大幅优化了临清城区及周边网架结构,缓解了南部新城的用电负荷,有效改善了该区域的供电合理性,对临清市经济快速发展有着积极的促进作用

    (大众报业·大众日报客户端记者 左丰岐 通讯员 宋延力 报道)
